Zonnepanelen zelf plaatsen plat dak
Je staat op een warme zomerdag met een meetlint op je plat dak. De panelen zijn besteld, de ballastframes liggen klaar en vanaf de straat lijkt de montage eenvoudig. Toch blijft één vraag knagen: welk deel van zonnepanelen zelf plaatsen op een plat dak kun je veilig uitvoeren, en waar moet een erkend installateur het overnemen?
Een plat dak is toegankelijker dan een pannendak, maar dat maakt de installatie niet automatisch eenvoudig. De echte aandachtspunten zijn draagkracht, waterdichtheid, windbelasting, elektrische veiligheid, AREI-keuring en de aanmelding bij Fluvius. Sinds april 2025 zijn gehomologeerde plug-and-play-systemen bovendien toegelaten, waardoor kleine zelfplaatsingsprojecten concreter zijn geworden. De administratieve en technische grens blijft echter belangrijk.
Een plat dak vol zonnepanelen is dichterbij dan je denkt
Een handige eigenaar kan op een bereikbaar plat dak heel wat mechanisch werk zelf uitvoeren. Denk aan het uitzetten van de panelen, het monteren van aluminium frames, het verdelen van ballast en het netjes leggen van kabelgoten. Dat zijn zichtbare werkzaamheden, waardoor vaak de indruk ontstaat dat de volledige installatie binnen handbereik ligt.
Die indruk is maar gedeeltelijk juist. Bij een klassiek systeem bepaalt niet alleen de positie van het paneel de kwaliteit van het werk. Ook de manier waarop de ballast over de dakconstructie wordt verdeeld, de afstand tot dakranden, de bescherming van de dakbedekking en de aansluiting van de omvormer bepalen of het systeem veilig blijft functioneren.
Praktische regel: zelf plaatsen kan, maar zelf improviseren met ballast, dakdoorvoeren of elektrische beveiligingen kan een klein project snel in een technisch probleem veranderen.
Waar de doe-het-zelver waarde toevoegt
Op een stevig en goed bereikbaar dak kan een eigenaar de montage voorbereiden, het legplan controleren en de frames uitlijnen. Bij een ballastopstelling hoeft de dakbedekking meestal niet doorboord te worden, maar de constructie moet wel berekend zijn op de extra belasting en op de krachten die wind op de panelen uitoefent.
De bekabeling kan mechanisch worden voorbereid met UV-bestendige kabelgoten. De aansluiting in de tellerkast, de controle van de beveiligingen en de finale indienststelling horen niet bij het vrijblijvende deel van de klus. In Vlaanderen blijft de eigenaar verantwoordelijk voor het AREI, het eendraadschema, het situatieschema en de keuring vóór ingebruikname, zoals toegelicht in deze praktische uitleg over zonnepanelen zelf plaatsen.
De grens ligt niet bij het dak, maar bij de conformiteit
Een doe-het-zelver kan dus tijd besparen door de fysieke montage zorgvuldig uit te voeren. De installatie is pas klaar wanneer ze ook elektrisch conform is verklaard en correct bij de netbeheerder is aangemeld.
Dat onderscheid voorkomt een veelgemaakte fout. Een paneel dat stevig ligt, is nog geen conforme productie-installatie. Wie de mechanische plaatsing zelf doet, moet vanaf het begin rekening houden met de eisen van de keurder en met de gegevens die Fluvius later nodig heeft.
Vergunning, AREI en plug-and-play in België

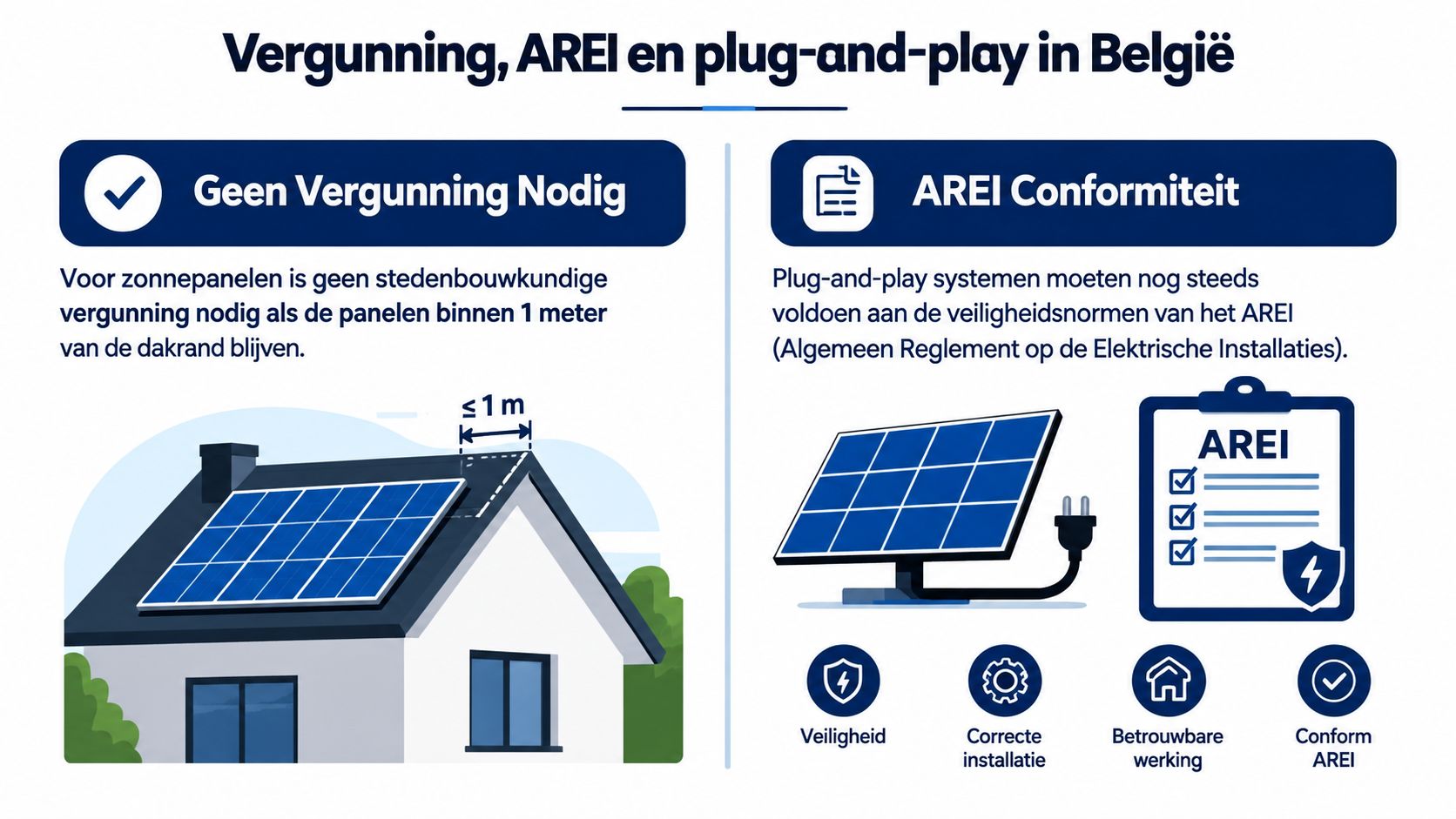

Voor zonnepanelen op een plat dak is de stedenbouwkundige drempel in Vlaanderen vaak beperkt. Volgens Vlaanderen.be over zonnepanelen en de omgevingsvergunning geldt een vrijstelling wanneer de installatie maximaal 1 meter boven de dakrand uitsteekt, het gebouw hoofdzakelijk vergund of vergund geacht is en er geen andere lokale beperkingen spelen. Voor plaatsing op het dakvlak of een plat dak is volgens dezelfde overheidsinformatie geen medewerking van een architect vereist.
In Brussel geldt een vergelijkbaar uitgangspunt, maar daar spelen onder meer de zichtbaarheid vanaf de straat en de stedenbouwkundige voorwaarden een rol. Bij een monument, een beschermd stads- of dorpsgezicht of een lokaal plan kan de normale vrijstelling niet volstaan. Controleer daarom vóór de montage de regels van het gewest en de gemeente. De uitleg over de regels voor zonnepanelen plaatsen geeft daarvoor een praktisch vertrekpunt.

Klassiek systeem
Bij een klassieke installatie is een AREI-keuring verplicht vóór de ingebruikname. De controleur kijkt onder meer naar de aarding, de schema's, de beveiliging en de aansluiting. Fluvius stelt uitdrukkelijk dat je een installatie zonder keuring niet mag opstarten. Voor installaties kleiner dan 25 kVA moet de melding bovendien binnen drie maanden na de keuringsdatum gebeuren, zoals vermeld op de pagina van Fluvius over het keuren van zonnepanelen.
Plug-and-play
Sinds 17 april 2025 zijn gehomologeerde plug-and-play-zonnepanelen en batterijen in België toegelaten. Sommige systemen kunnen door de gebruiker op een muur, terras, balkon of plat dak worden gemonteerd en daarna via een stopcontact worden aangesloten. Dat verlaagt de instap voor kleine projecten, maar het systeem moet nog steeds gehomologeerd zijn en de regionale meldings- en aansluitregels blijven gelden. Testaankoop beschrijft de toelating van plug-and-play-zonnepanelen en de verschillen tussen Vlaanderen, Wallonië en Brussel.
Een klassieke installatie en een plug-and-play-systeem zijn dus geen administratief identieke producten. Zelf aansluiten zonder de vereiste conformiteit kan later problemen geven bij schade, verkoop, verzekering of een uitbreiding. De juiste volgorde is eenvoudig: eerst bepalen welk systeem je plaatst, daarna de technische en regionale verplichtingen controleren.
Is jouw plat dak technisch klaar voor zonnepanelen
De montage begint niet met het frame, maar met het dakonderzoek. Een plat dak kan er van bovenaf gezond uitzien en toch onvoldoende reserve hebben voor panelen, frames en ballast. Vooral bij oudere gebouwen, lichte dakopbouwen en daken boven leefruimtes is een technische beoordeling verstandig.
De provinciale informatie uit West-Vlaanderen vermeldt dat PV-panelen doorgaans op aluminium frames staan en dat ballast snel rond 20 kg/m² kan uitkomen, zoals samengevat in deze informatie over zonnepanelen op een plat dak. Dat is geen detail voor achteraf. De ballast bepaalt mee hoe de krachten door de dakopbouw worden verdeeld.

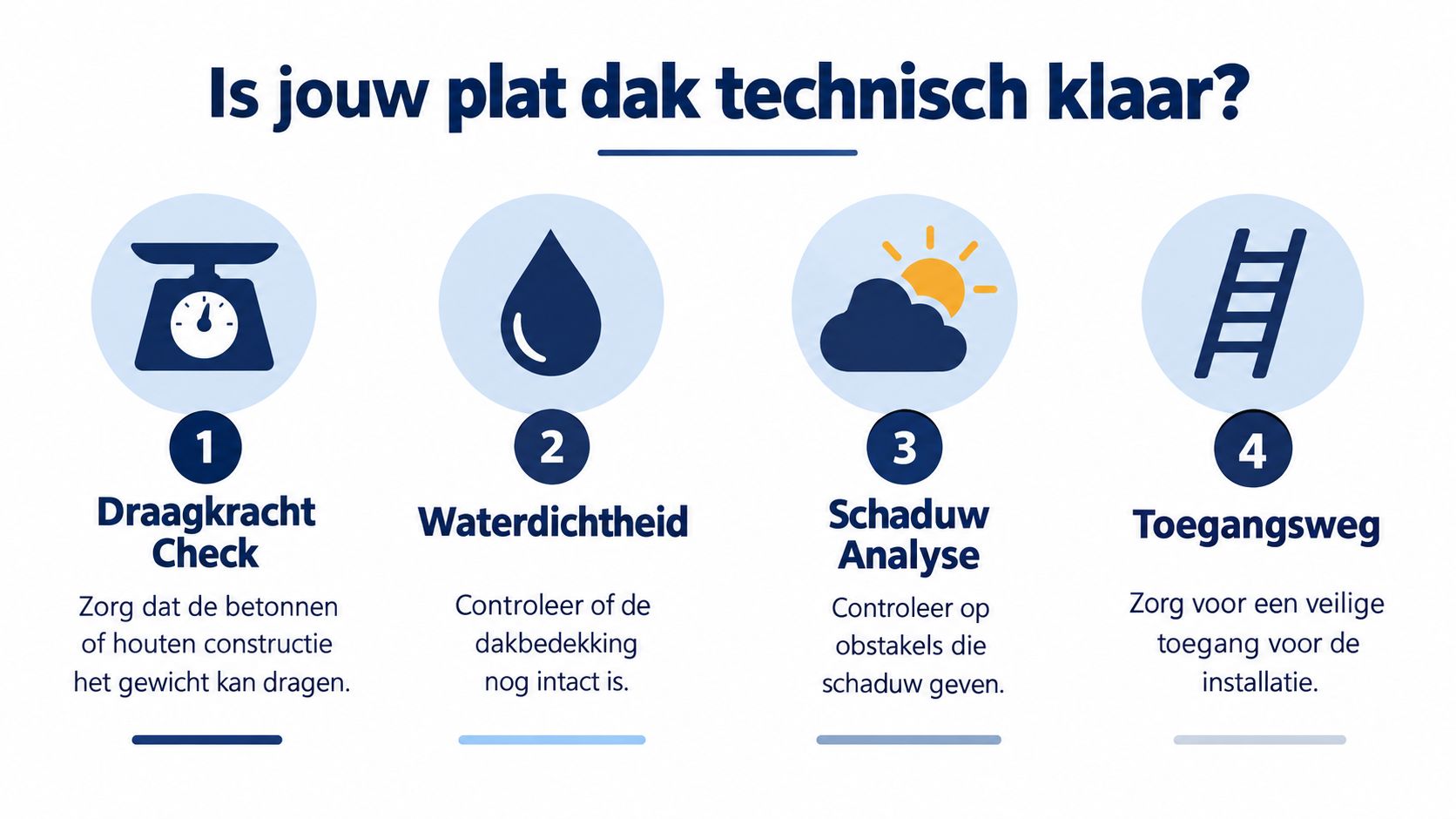

Begin met draagkracht en dakbedekking
Controleer eerst het type draagstructuur, de leeftijd van het dak en de staat van de dakbedekking. Kijk naar scheuren, blazen, openstaande naden, beschadigde dakranden en plaatsen waar water blijft staan. Een dak dat binnenkort gerenoveerd moet worden, is geen goede basis voor een installatie die je langdurig wilt laten liggen.
Bij twijfel over de draagkracht hoort een stabiliteitsingenieur de constructie te beoordelen. Een te lichte ballastopstelling verhoogt het risico op opwaaien. Een te zware opstelling kan de dakstructuur overbelasten of de dakbedekking beschadigen.
Asbest is een harde stop. Zonnepanelen mogen niet worden geplaatst op een gebouw met asbesthoudende dakbekleding of een asbesthoudend onderdak. Laat bij twijfel eerst een asbestcontrole uitvoeren. Je voorkomt daarmee dat je materiaal op een ondergrond legt die technisch en juridisch ongeschikt is.
Controleer water, schaduw en toegang
Markeer bestaande dakdoorvoeren, afvoeren en onderhoudszones voordat je de panelen positioneert. Kabels mogen de waterafvoer niet hinderen en een technicus moet later nog bij belangrijke dakonderdelen kunnen.
Kijk ook naar schaduw van schoorstenen, technische installaties, bomen en hogere gebouwen. Een plat dak geeft vrijheid in oriëntatie en hellingshoek, maar die vrijheid moet je gebruiken in functie van de beschikbare ruimte, de onderhoudstoegang en de windbelasting. Een hellingshoek tussen 10° en 35° wordt in de voorbereidende richtlijnen genoemd als bruikbaar bereik voor de opstelling, maar de ideale keuze hangt af van het frame, de oriëntatie en de plaatselijke omstandigheden.

De checklist voor een geschikt dak helpt om de voorbereiding niet te beperken tot de panelen zelf. Een veilige toegangsweg, een intacte dakfolie en een correcte draagkracht zijn samen bepalend voor de haalbaarheid.
Materialen, gereedschap en de fysieke montage

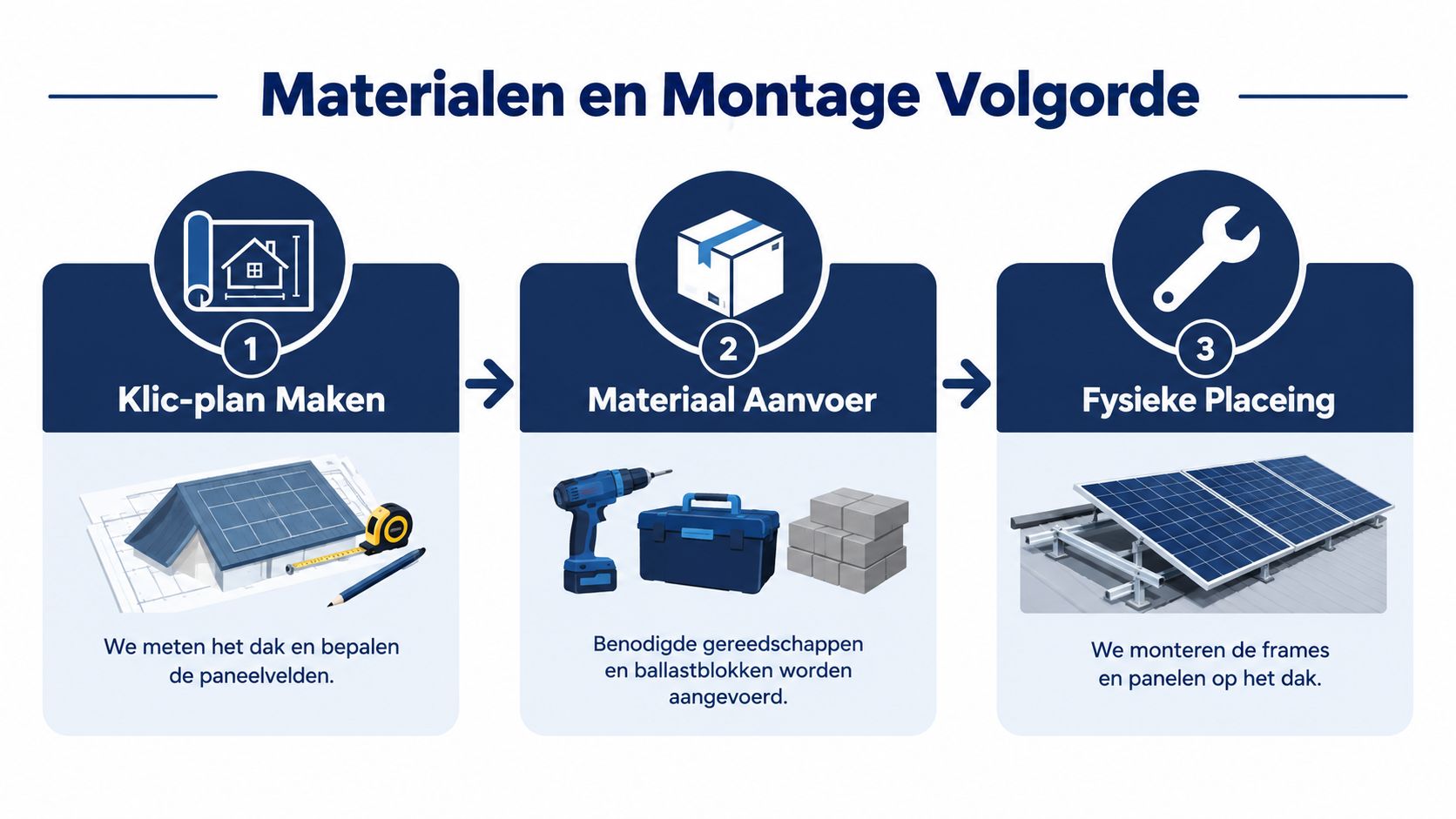

Een nette montage begint met een legplan dat op het dak gecontroleerd wordt. Meet de beschikbare oppervlakte opnieuw op, duid dakranden en afvoeren aan en leg vast waar de panelen, frames, ballast en kabelroutes komen. Zo voorkom je dat een frame achteraf een onderhoudszone blokkeert of dat kabels onder een paneel door moeten lopen.
Bij een ballastopstelling kun je werken met kunststof steunblokken met betonballast, aluminium driehoeksframes of een licht hellend railsysteem. Kies niet alleen op basis van de aanschafprijs. Het systeem moet passen bij de dakbedekking, de paneelafmetingen, de windbelasting en de manier waarop de krachten naar de dakstructuur worden afgevoerd.
Leg eerst de basis
Reinig de werkzone zonder de dakbedekking te beschadigen. Plaats beschermende tussenlagen waar het montagesysteem dat voorschrijft en zet de frames uit met een laser of lange waterpas. De panelen moeten onderling uitgelijnd zijn, terwijl de ballast gelijkmatig wordt verdeeld over de dragende delen van het frame.
Gebruik een accu-schroefmachine, momentsleutel, waterpas, multimeter en geschikte valbeveiliging. De momentsleutel voorkomt dat bevestigingen te los blijven of dat je aluminium onderdelen beschadigt door ze te strak aan te draaien. Een multimeter gebruik je pas wanneer je precies weet welke meting veilig en relevant is.
Kabels leg je in UV-bestendige kabelgoten en maak je vast zodat ze niet over de dakbedekking schuren of in water blijven liggen. Een doorvoer moet met een geschikte EPDM-manchet en een correcte afdichting worden uitgevoerd. Boor nooit zomaar door een dakfolie. Elke doorvoer is een potentieel lekpunt en verdient dezelfde zorg als de rest van het dak.

Controleer vóór de elektrische aansluiting
Houd de randzone vrij volgens het montagesysteem en de windberekening. Controleer of elk paneel mechanisch vastklikt, of klemmen correct zitten en of geen kabelconnector op de dakbedekking rust. Pas daarna komt de elektrische afwerking.
De praktische montagevideo over zonnepanelen op een plat dak kan helpen om de werkvolgorde visueel te begrijpen. Een video vervangt echter geen dakberekening, installatieschema of keuring. De fysieke montage is het deel dat een ervaren doe-het-zelver kan uitvoeren, maar de elektrische indienststelling blijft een afzonderlijke verantwoordelijkheid.
Klassieke installatie versus plug-and-play op een plat dak
De keuze hangt af van het doel van de installatie. Wie een volledige woning of bedrijfsruimte van zonne-energie wil voorzien, kiest meestal voor een klassieke opstelling met panelen, een omvormer en een vaste verbinding naar de elektrische installatie. Wie vooral kleinschalig wil starten, kan sinds april 2025 naar een gehomologeerd plug-and-play-systeem kijken.
Een klassieke installatie gebruikt vaak een string-omvormer. De panelen worden in een elektrisch ontwerp gecombineerd en de omvormer wordt binnen geplaatst, met vaste bekabeling richting de tellerkast. Micro-omvormers of optimizers kunnen nuttig zijn wanneer verschillende panelen niet dezelfde zoninstraling krijgen, maar ze voegen ook extra componenten en controlepunten toe.
Kenmerk | Klassieke installatie | Plug-and-play |
|---|---|---|
Toepassing | Volwaardige installatie voor een woning of bedrijf | Kleinschalige start of beperkt verbruik |
Aansluiting | Vaste verbinding met de elektrische installatie | Aansluiting via een geschikt stopcontact |
Montage | Frames, panelen, bekabeling en omvormer | Panelen met eigen micro-omvormer of geïntegreerde set |
Keuring | AREI-keuring vóór ingebruikname | Homologatie en regionale meldingsregels blijven relevant |
Schaalbaarheid | Goed uitbreidbaar binnen de technische grenzen | Beperkter en afhankelijk van het systeem |
Dakwerk | Ballast en windveiligheid blijven noodzakelijk | Ook hier zijn stabiele frames en voldoende ballast nodig |
De praktische verschillen
Plug-and-play klinkt eenvoudig omdat de elektrische verbinding laagdrempelig is. Het dakgedeelte wordt daardoor niet automatisch eenvoudiger. Een set kan nog steeds verschuiven, opwaaien of de dakbedekking belasten wanneer de frames verkeerd staan of de ballast niet klopt.
Een klassiek systeem vraagt meer voorbereiding, maar biedt doorgaans een duidelijker technisch dossier en een betere basis voor een grotere installatie. De keuze voor een plug-and-play-oplossing past vooral wanneer je bewust klein begint en de beperkingen van vermogen, uitbreiding en melding aanvaardt. De uitleg over zonnepanelen plug-and-play helpt om die keuze naast een klassieke installatie te leggen.
De naam van het systeem verandert ook niet wie verantwoordelijk is voor de veiligheid. Bij elk systeem moet je de montage-instructies, homologatie, aarding, kabelbescherming en regionale regels volgen. Zodra je meerdere systemen combineert of een bestaande installatie uitbreidt, laat je eerst controleren of die combinatie technisch en administratief aanvaardbaar is.
Keuring, Fluvius en uitbreiding van de installatie
Na de fysieke montage is het werk nog niet afgerond. Een klassieke installatie mag pas in gebruik worden genomen nadat een erkend controleorganisme de conformiteit volgens het AREI heeft gecontroleerd. Fluvius vraagt die conforme installatiegegevens voor de verdere administratieve verwerking.
De keurder controleert onder meer de aarding, isolatieweerstand, beveiligingen, verbindingen en de overeenstemming tussen het eendraadschema, het situatieschema en de werkelijkheid. Zorg dat de schema's klaar zijn en dat de installatie toegankelijk is. Een fout in de documentatie kan dezelfde vertraging veroorzaken als een fout in de bekabeling.

De juiste volgorde
Werk praktisch in deze volgorde:
Montage afronden: controleer frames, ballast, panelen, kabelgoten, connectoren en de mechanische bescherming.
Schema's afwerken: zorg dat het eendraadschema en situatieschema overeenkomen met de werkelijk geplaatste componenten.

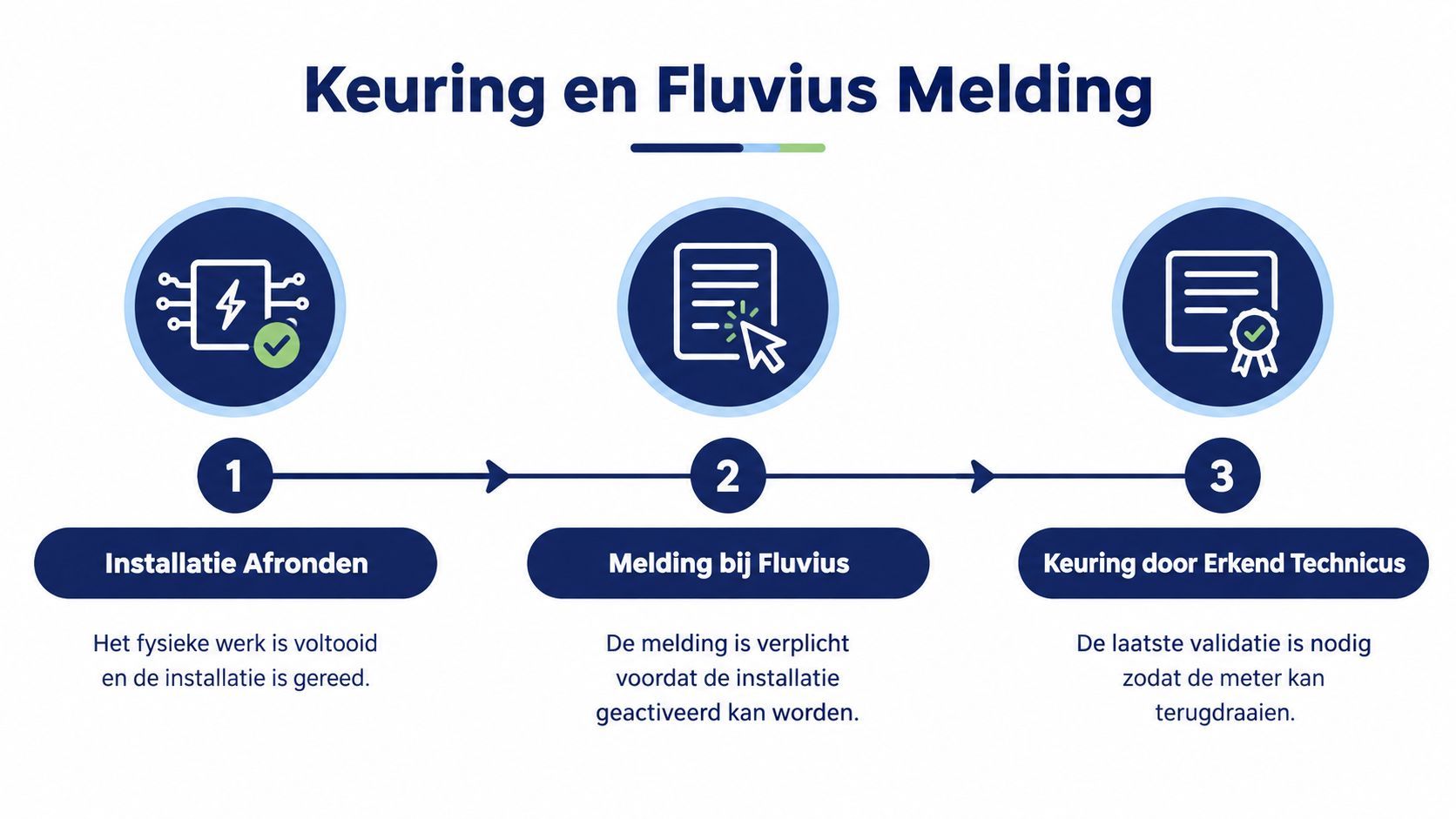

AREI-keuring laten uitvoeren: laat een erkend controleorganisme de installatie beoordelen vóór je ze activeert.
Melden bij Fluvius: bezorg de vereiste gegevens en het keuringsdocument binnen de toepasselijke termijn.
Een installatie kleiner dan 25 kVA moet volgens Fluvius binnen drie maanden na de keuringsdatum worden gemeld. De meldingsinformatie van Fluvius voor zonnepanelen beschrijft welke gegevens de netbeheerder nodig heeft.
Uitbreiden is niet zomaar bijplaatsen
Bij een uitbreiding moeten de nieuwe panelen volledig gescheiden zijn van de bestaande installatie en hoort er een aparte nieuwe omvormer bij. Fluvius vermeldt die voorwaarde op de pagina over wijzigingen aan zonnepanelen. Parallel een extra paneel op een bestaande kring aansluiten is dus geen correcte doe-het-zelfoplossing.
Ook een omvormer vervangen vraagt aandacht. Het nieuwe toestel moet voldoen aan de Synergrid-specificaties en op de C10/26-lijst staan. Voor een omvormer met een vermogen van maximaal 25 kVA moet de vervanging worden gemeld in Mijn Fluvius, volgens de voorwaarden voor het aanpassen van een installatie.
Wanneer je beter een erkend installateur inschakelt
Zelf de frames en ballast plaatsen is verdedigbaar wanneer het dak bereikbaar is, de ondergrond draagkrachtig en asbestvrij is en de opstelling overzichtelijk blijft. Je moet dan wel bereid zijn om volgens een technisch legplan te werken en de installatie te laten controleren voordat ze in gebruik gaat.
Bij een oud bitumendak, twijfel over de waterdichtheid, een lichte dakopbouw of een complexe schaduwsituatie verschuift de balans snel richting professionele begeleiding. Hetzelfde geldt wanneer de elektrische aansluiting aangepast moet worden, wanneer meerdere omvormers worden gecombineerd of wanneer de technische documentatie niet volledig is.
Waar een vakman het verschil maakt
Een erkend installateur kan de dakopbouw beoordelen, de ballast dimensioneren, het legplan afstemmen op onderhoud en schaduw en de elektrische installatie voorbereiden voor keuring. De installateur kan ook de coördinatie van de keuring en de Fluvius-aanmelding opnemen, zodat de eigenaar niet alleen met losse onderdelen en documenten achterblijft.
Vergelijk offertes niet enkel op het aantal panelen. Kijk ook naar:
Technische scope: staat de dakinspectie, ballastberekening en bekabeling duidelijk beschreven?
Conform dossier: zijn schema's, keuring en Fluvius-aanmelding opgenomen?
Garantie: zijn de voorwaarden voor panelen, omvormer, montage en dakwerk afzonderlijk vermeld?
Opvolging: wie behandelt een afkeur, een foutmelding of een latere uitbreiding?
Sun4power biedt binnen zijn totaalpakket onder meer technische dakbezoeken, legplannen, rendementsimulaties, installatie, batterijopslag, onderhoud en begeleiding bij de online aangifte bij Fluvius. Voor een doe-het-zelfproject kan een plaatsbezoek nuttig zijn wanneer je alleen de montage zelf wilt uitvoeren en de technische afwerking wilt uitbesteden.
Contacteer Sun4power via info@sun4power.be of 0498114444 en vraag naar de beschikbare certificaten en de aanpak voor jouw dak. Ervaringen van klanten vind je via de Google reviews van Sun4power. Gepubliceerd door Paul.
Sun4power kan je plat dak technisch beoordelen, de ballast en opstelling uitwerken en de AREI-keuring en Fluvius-aanmelding helpen coördineren wanneer je een deel zelf wilt doen. Bezoek sun4power voor een plaatsbezoek of een onderbouwde offerte voor de stappen die je liever aan een erkend installateur overlaat.
