Zelf zonnepanelen plaatsen schuin dak
Je staat met een stapel zonnepanelen, montagerails en een montagehandleiding naast je woning. Het dak lijkt eenvoudig bereikbaar, de dakpannen liggen recht en zelf plaatsen lijkt een logische manier om de kosten onder controle te houden. Toch zit het echte risico niet alleen in het omhoog krijgen van de panelen. De verbinding tussen dakconstructie, waterdichtheid en elektrische conformiteit bepaalt of je installatie jarenlang veilig blijft werken.
Wie zelf zonnepanelen plaatst op een schuin dak, neemt meer verantwoordelijkheid op zich dan enkel de mechanische montage. Je moet de dakbedekking en draagstructuur beoordelen, de bevestiging correct uitvoeren, de kabelroute veilig voorzien en de installatie laten keuren vóór ingebruikname. In Vlaanderen komen daar een verplichte aanmelding bij Fluvius en duidelijke regels voor netkoppeling bij.
Waarom zelf zonnepanelen plaatsen op een schuin dak overwegen
Veel eigenaars beginnen met een eenvoudige berekening. Een dakvlak ligt gunstig naar de zon, de woning heeft een geschikte helling en de energiefactuur voelt elk jaar zwaarder aan. Zelf zonnepanelen plaatsen lijkt dan aantrekkelijk, zeker wanneer je handig bent met gereedschap en de werken zelf kunt plannen.
Een schuin dak heeft een praktisch voordeel: de helling en oriëntatie zijn vaak al aanwezig. Panelen kunnen doorgaans in of evenwijdig met het dakvlak worden geplaatst. Daardoor blijft de constructie visueel rustig en verklein je de kans op problemen met plaatsingsvoorwaarden, op voorwaarde dat de bevestiging correct aansluit op de bestaande dakopbouw.

De besparing stopt niet bij de aankoop
Zelfmontage kan interessant zijn wanneer je de mechanische werken beheerst en vooraf duidelijk afspreekt welke onderdelen door een vakpersoon worden uitgevoerd. De besparing verdampt echter snel wanneer je veiligheidsmateriaal moet huren, dakpannen breekt, kabels opnieuw moet leggen of een lekkage veroorzaakt.
Een dak is geen werkbank. Op een hellend vlak heb je te maken met valgevaar, wind, breekbare dakpannen en beperkte bewegingsruimte. Een paneel dat tijdens het tillen tegen een pan, dakraam of schoorsteen schuift, veroorzaakt niet altijd meteen zichtbare schade. Water kan pas later zijn weg vinden naar de isolatie of houten structuur.
Praktische regel: beslis vooraf welk deel je zelf uitvoert en welk deel je aan een erkend installateur of elektricien overlaat. Onduidelijkheid op de werf leidt bijna altijd tot fouten bij de oplevering.
Zelf doen betekent ook zelf documenteren
De eigenaar blijft verantwoordelijk voor een veilige installatie met een correct eendraadschema en situatieschema. Een erkend controleorganisme moet de installatie goedkeuren vóór je ze in gebruik neemt. De montagehandleiding van een paneel of railsysteem volstaat dus niet als technische documentatie voor het volledige project.
Voor een eenvoudig pannendak kan zelfplaatsing werkbaar zijn, maar alleen als de basisvoorwaarden kloppen:
Veilige toegang: gebruik geschikte valbeveiliging, een stabiele ladder of steiger en werk niet bij ongunstige weersomstandigheden.
Geschikte dakstaat: plaats geen nieuwe installatie op een dakbedekking die binnenkort vervangen moet worden.
Duidelijke taakverdeling: leg vast wie de kabels, omvormer, verdeelkast, aarding en keuring verzorgt.
Administratieve opvolging: plan de keuring en melding niet pas nadat alles afgewerkt is.
De kern is eenvoudig. Zelf zonnepanelen plaatsen op een schuin dak kan een verstandige keuze zijn voor een ervaren doe-het-zelver, maar niet wanneer de besparing belangrijker wordt dan de veiligheid of de controleerbaarheid van het eindresultaat.
Het belang van een degelijke dakinspectie en oriëntatie
Een paneel weegt niet alleen op het dak. De bevestigingspunten brengen krachten over naar kepers, spanten en dakbedekking. Daarom begint een goede installatie niet met het uitpakken van de rails, maar met een inspectie van de volledige dakopbouw.
Controleer eerst de ouderdom en toestand van de dakpannen, leien, onderdakfolie, isolatie en houten draagstructuur. Kijk naar verschoven pannen, vochtsporen, doorbuiging, houtrot en eerdere herstellingen. Een dak dat vandaag nog waterdicht lijkt, kan onder extra mechanische belasting of tijdens de montage onverwachte zwakke plekken tonen.
Oriëntatie en helling bepalen de ontwerpkeuzes
Voor Vlaamse woningen wordt een oriëntatie tussen zuidoost en zuidwest en een dakhelling tussen 30° en 50° als geschikte uitgangssituatie genoemd in de richtlijnen van Vlaanderen over zonnepanelen. Dat betekent niet dat een afwijkend dak onbruikbaar is. Schaduw, dakramen, schoorstenen en beschikbare oppervlakte beïnvloeden samen het legplan.
Maak daarom eerst een eenvoudige dakstudie. Noteer welke dakvlakken vrij zijn, waar de draagbalken lopen en op welke momenten omliggende gebouwen, bomen of dakdetails schaduw werpen. Een vlak dat op het eerste gezicht ruim lijkt, kan na het respecteren van veiligheidszones en onderhoudsruimte veel minder bruikbaar zijn.
Wie twijfelt aan de geschiktheid van het dak kan de technische aandachtspunten nalezen in deze controle voor een geschikt dak. Laat bij twijfel over de draagstructuur een bouwkundige of ervaren dakwerker meekijken. Een visuele controle van beneden volstaat niet om de draagkracht van kepers en spanten betrouwbaar te beoordelen.
Regelgeving verschilt per gewest en gemeente
In Vlaanderen zijn zonnepanelen in veel situaties vergunningsvrij, maar een gemeente kan bijkomende voorwaarden opleggen. Op een hellend dak moeten de panelen doorgaans in of evenwijdig met het dakvlak worden geplaatst. In Wallonië gelden onder meer voorwaarden rond de verticale overstek en het verschil tussen paneel- en dakhelling. De geometrische vrijstellingsvoorwaarden moet je dus controleren in het gewest en de gemeente waar de woning ligt.
De technische voorbereiding en de stedenbouwkundige controle horen bij elkaar. Een legplan dat mechanisch haalbaar is, kan alsnog aangepast moeten worden door lokale voorschriften. Omgekeerd heeft een vergunningsvrije plaatsing weinig waarde wanneer de haken niet op de draagstructuur uitkomen of de dakpannen onder spanning worden gelegd.
Een goede dakinspectie beantwoordt drie vragen tegelijk: kan het dak het systeem dragen, kan de bevestiging waterdicht worden uitgevoerd en past het legplan binnen de lokale regels?
Bevestigingsmethoden en waterdichtheid garanderen
Bij een pannendak ligt het succes van de montage vaak in details die je vanaf de straat niet ziet. Een dakhaak moet onder de juiste pan uitkomen, op een geschikte draagbalk worden bevestigd en voldoende ruimte laten zodat de pan niet klemt. Een rail die mooi recht ligt maar op een verkeerde plaats kracht uitoefent, is geen goede montage.
Begin met het legplan en markeer de positie van de kepers of spanten. Verwijder alleen de nodige dakpannen en leg ze veilig weg. Controleer vóór het vastschroeven of de haak vrij ligt van de pan erboven en of de pan erboven niet op de haak drukt. Een pan die onder permanente spanning ligt, kan later barsten door windbelasting of temperatuurwissels.

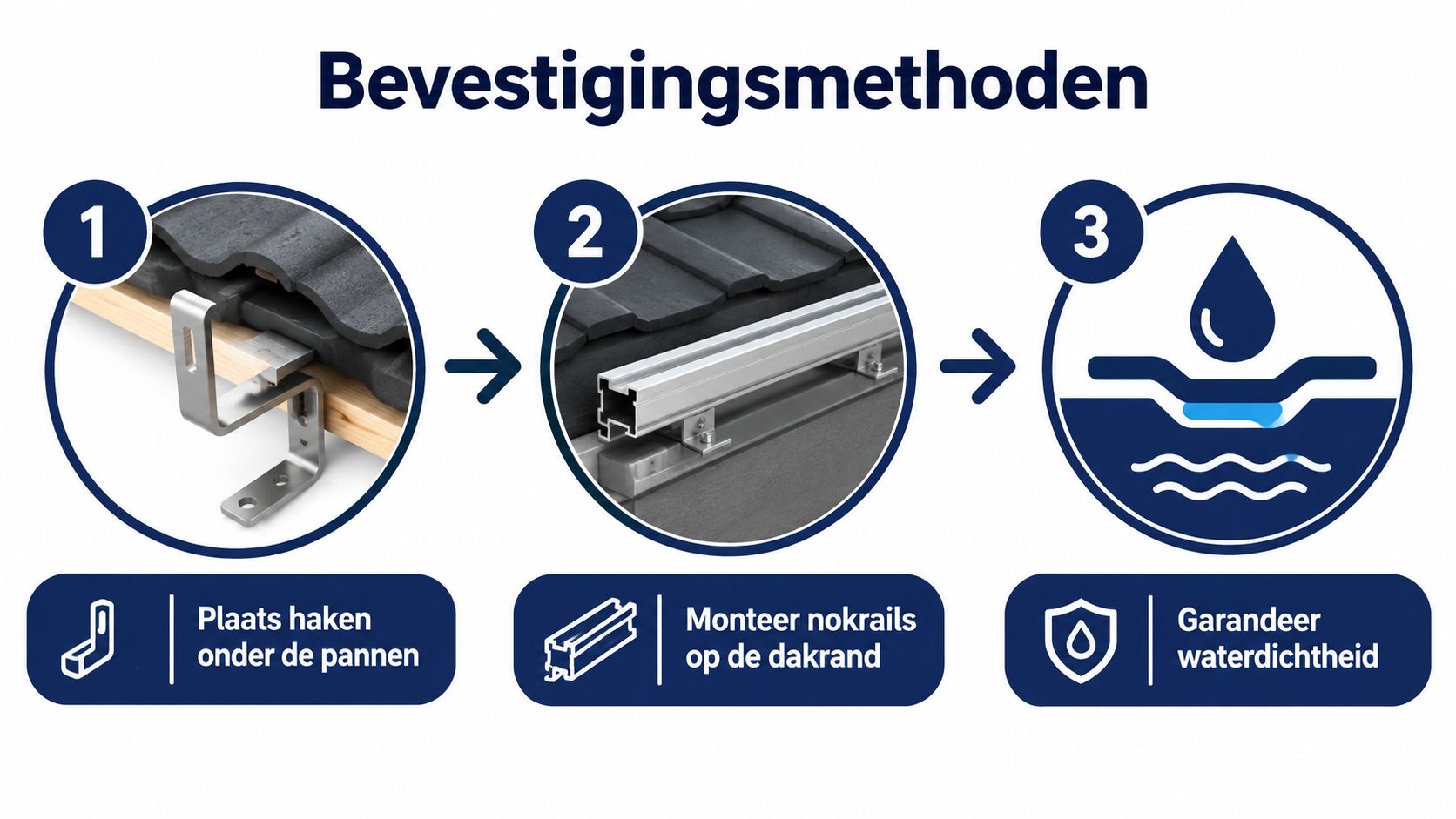

Zo bouw je de bevestiging op
Werk systematisch van de dakstructuur naar het paneel:
Plaats de haken op de draagstructuur. Gebruik bevestigingsmateriaal dat geschikt is voor de dakopbouw en volg de montagevoorschriften van het gekozen systeem.
Controleer de hoogte en uitlijning. De rails moeten een vlak montagevlak vormen. Een kleine afwijking bij elke haak kan bovenaan een zichtbare vervorming veroorzaken.
Monteer de rails zonder overbelasting. Gebruik de voorgeschreven klemmen en bevestigingspunten. Draai verbindingen aan met passend gereedschap, bij voorkeur een momentsleutel wanneer de fabrikant een aanhaalmoment voorschrijft.
Herstel de dakbedekking zorgvuldig. Snijd geen grote delen van dakpannen weg. Gebruik passende hulpstukken en zorg dat water onder de pannen naar beneden kan aflopen.
Controleer de kabeldoorvoer afzonderlijk. Een dakdoorvoer moet passen bij de dakbedekking en mag de onderdakfolie niet onnodig beschadigen.

Water zoekt altijd de zwakste plek
De meest voorkomende montagefout is niet noodzakelijk een zichtbaar gat. Het probleem ontstaat vaak doordat een dakpan niet meer correct aansluit, een haak te hoog ligt of een kabel tussen bewegende delen wordt geklemd. Gebruik geen willekeurige siliconenkit als vervanging voor een correcte dakdoorvoer. Kit veroudert, terwijl een goed systeem het water met vorm, overlap en materiaalkeuze afvoert.
Panelen horen doorgaans in of evenwijdig met het dakvlak te liggen. Extra opbouw kan de windbelasting verhogen en de plaatsingsvoorwaarden beïnvloeden. Controleer daarom de instructies van het montagesysteem en vermijd improvisatie met houten blokken, losse rubbers of niet-compatibele schroeven.
Voor kleine herstellingen vóór de montage kan je de aandachtspunten rond dakwerken en kleine herstellingen gebruiken. Laat een dakwerker ingrijpen wanneer de dakbedekking broos is, wanneer de draagstructuur niet duidelijk bereikbaar is of wanneer de onderdakfolie al schade vertoont.
Electrische aansluitingen en veiligheidsonderdelen
De mechanische montage kan er professioneel uitzien terwijl de elektrische installatie niet conform is. Dat gebeurt wanneer doe-het-zelvers de kabelroute, connectoren of omvormer pas op het einde bekijken. De dakconstructie en de elektrische installatie moeten samen ontworpen worden, want de plaats van de kabeldoorvoer bepaalt mee waar je binnen veilig kunt aansluiten.
Een klassieke stringomvormer verzamelt de gelijkstroom van meerdere panelen en zet die om naar wisselstroom. Micro-omvormers werken per paneel of kleine groep en kunnen nuttig zijn wanneer dakvlakken verschillende oriëntaties of schaduwpatronen hebben. Geen van beide systemen ontslaat je van de verplichting om de bekabeling, beveiliging, aarding en netkoppeling correct te dimensioneren.
Twee routes, één verantwoordelijkheid
Bij een volledige installatie moet je onder meer letten op kabeldoorsnede, connectorcompatibiliteit, mechanische bescherming, kabelbevestiging en de aansluiting op de verdeelkast. Kabels mogen niet los over dakpannen hangen of langdurig in water blijven liggen. Connectoren moeten van het juiste type zijn en correct worden gemonteerd. Een half ingeplugde verbinding kan warmte ontwikkelen zonder dat je dat meteen ziet.
Een plug-and-playtoestel is eenvoudiger van opzet, maar heeft een beperkte veiligheidsmarge. Vlaanderen adviseert bij zulke systemen een omvormervermogen onder 800 W en een aparte kring. Bij een digitale meter en een vermogen onder 800 W is volgens Fluvius geen aanmelding vereist; een toestel van 800 W of meer moet binnen 30 dagen in Mijn Fluvius worden aangemeld via de informatie over plug-and-playtoestellen van Fluvius.
Aspect | Eis |
|---|---|
Dakbekabeling | Bescherm kabels tegen schuren, knellen, vocht en langdurige UV-blootstelling. |
Omvormer | Kies het type op basis van oriëntatie, schaduw, installatieontwerp en netaansluiting. |
Verdeelkast | Voorzie de nodige beveiligingen en een correcte aansluiting op een geschikte kring. |
Documentatie | Maak een correct eendraadschema en situatieschema. |
Keuring | Laat een erkend controleorganisme goedkeuren vóór ingebruikname. |
Plug-and-play | Hou rekening met de grens van 800 W en de voorwaarden voor een aparte kring. |
Meer uitleg over de controle van de elektrische installatie staat in deze gids over wat een AREI-keuring inhoudt. Een installateur kan de mechanische montage controleren, maar de formele goedkeuring moet gebeuren door een erkend controleorganisme.
Aanmelding bij Fluvius en de benodigde keuring
Zodra je zonnepanelen op het Vlaamse elektriciteitsnet aansluit, moet je de installatie bij Fluvius aanmelden. De dakconstructie en de elektrische conformiteit hangen daarbij samen. Een kabel die bij de dakdoorvoer wordt gekneld, kan zowel de waterdichtheid als de elektrische veiligheid aantasten. Laat daarom eerst keuren en neem de installatie pas daarna in gebruik. Bewaar schema's, technische fiches, facturen en keuringsdocumenten op één plaats.
Het traject voor een klassieke installatie
Controleer het omvormervermogen. Voor installaties groter dan 25 kVA vraag je vóór de plaatsing een netstudie aan. Kleinere installaties volgen de meldingsprocedure van Fluvius.
Laat de installatie keuren. Een erkend controleorganisme controleert onder meer de aansluiting, beveiligingen, schema's en conformiteit. Zorg dat de elektrische documentatie overeenkomt met wat er werkelijk op het dak en in de verdeelkast is geplaatst.
Meld de installatie aan. Voor installaties kleiner dan 25 kVA moet de aanmelding uiterlijk binnen drie maanden na de keuringsdatum gebeuren. Let op: voor plug-and-playtoestellen van 800 W of meer geldt een kortere termijn van 30 dagen na de AREI-keuring.
Gebruik Mijn Fluvius waar dat vereist is. Voor installaties kleiner dan 25 kVA gebeurt de aanmelding via Mijn Fluvius.
Plan de administratie vóór de eindafwerking. Zo draaien de panelen niet al terwijl keuringsdocumenten of technische gegevens nog ontbreken.

Meldingskosten en timing
Fluvius publiceerde een jaarlijkse meldingskost die evolueerde van €81,09 in 2022, naar €89,15 in 2023, €92,79 in 2024, €95,44 in 2025 en €97,26 in 2026. De bedragen staan in de informatie over de verplichte aanmelding van zonnepanelen. Controleer vóór je indient de actuele kost en procedure.
De registratie koppelt je installatie aan de netbeheerder en bevestigt dat het systeem gekeurd en technisch gedocumenteerd is. Correct aanmelden voorkomt problemen bij een latere controle, aanpassing van de aansluiting of overdracht van de woning. De procedure verdient dus evenveel aandacht als de montage van de panelen.
Praktijk tips en veelgemaakte fouten voorkomen
Op de werf zie je snel welke projecten vooraf goed zijn voorbereid. De eigenaar die eerst het dakplan, de kabelroute en de documenten vastlegt, werkt rustiger dan iemand die pas bij de laatste rail ontdekt dat een dakraam in de weg zit. De technische overlap is telkens dezelfde: een fout in de dakopbouw kan de kabels beschadigen, en een slordige kabeldoorvoer kan de waterdichtheid aantasten.
Controlelijst vóór je materiaal bestelt
Controleer dak en isolatie: bevestig dat de dakbedekking gezond is en dat het dak asbestvrij is. Plaats geen panelen boven een dak dat binnenkort open moet.
Breng draagstructuur in kaart: markeer kepers of spanten en stem elke haak daarop af.
Controleer schaduw: kijk niet alleen naar bomen, maar ook naar schoorstenen, dakranden en naburige gebouwen.
Maak een kabelplan: bepaal de kortste veilige route naar de omvormer en verdeelkast voordat je gaten maakt.
Controleer lokale voorwaarden: Vlaamse regels zijn niet het enige aandachtspunt. Gemeentelijke voorschriften kunnen bijkomende eisen opleggen.
Plan de keuring vroeg: schema's en technische fiches moeten klaar zijn wanneer het controleorganisme langskomt.

Fouten die je beter niet herstelt nadat de panelen liggen
Een verkeerde kabeldikte, een te lange losse kabel of incompatibele connectoren zijn geen cosmetische gebreken. Ze beïnvloeden warmteontwikkeling, betrouwbaarheid en keuringsresultaat. Gebruik het gereedschap dat bij het systeem hoort, waaronder een momentsleutel wanneer de montagehandleiding dat voorschrijft.
Ook de afwerking rond dakpannen verdient aandacht. Een pan die je met kracht terugplaatst, een doorvoer zonder degelijke afdichting of een haak die niet op de draagstructuur zit, kan maanden later voor problemen zorgen. Maak vóór het sluiten van het dak foto's van de bevestigingspunten en kabelroutes. Die beelden helpen bij onderhoud en bij een eventuele herstelling.
Vraag extra begeleiding wanneer je dakconstructie niet zichtbaar is, de dakbedekking kwetsbaar is, er asbest aanwezig kan zijn of de bestaande verdeelkast verouderd is. Sun4power werkt als Belgisch-Luxemburgse energieleverancier aan zonnepanelen, batterijopslag, onderhoud, reiniging en energiemanagement, met ondersteuning van dakopmeting en begeleiding bij de online aangifte. De onderneming vermeldt ook certificaten en een Google reviewprofiel. Gepubliceerd door Paul.
Neem voor een concrete beoordeling contact op via info@sun4power.be of 0498114444. Vermeld bij je aanvraag de dakbedekking, helling, oriëntatie, vermoedelijke schaduw en de staat van de elektrische installatie. Zo kan je eerst bepalen of zelf zonnepanelen plaatsen op een schuin dak verantwoord is, in plaats van pas na de montage problemen te ontdekken.
Sun4power helpt je met dakopmeting, legplan, technische voorbereiding, installatie, onderhoud en de begeleiding van je Fluvius-aanmelding. Wil je weten welke onderdelen je veilig zelf kunt uitvoeren en waar professionele opvolging nodig is, bezoek dan sun4power of neem rechtstreeks contact op via info@sun4power.be en 0498114444.
